Как се монтират телескопични подпори за кофраж?

Как се монтират телескопични подпори за кофраж?

Телескопични подпори за кофраж се монтират върху проверена носеща основа, по схема за подпиране и според инструкцията на производителя. Последователността включва преглед, разполагане, фиксиране на височината, укрепване и приемане преди бетониране. Това ръководство за 2026 г. обяснява работния ред, но не заменя изчисляването на товарите и техническото ръководство на обекта.

Накратко
  • Телескопични подпори за кофраж се разполагат по проект, а не по универсално разстояние.
  • EN 1065 е стандарт за регулируеми телескопични стоманени подпори, не схема за конкретния обект.
  • Монтажът завършва с проверка на цялата носеща система преди бетониране.

Как се монтират телескопични подпори за кофраж?

Работете по последователността по-долу само с обучен екип и определен технически отговорник. Ако още подбирате оборудването, отделете избора от монтажа: критериите за избор на телескопични подпори за кофраж са отправна точка, а окончателното решение изисква техническите данни на конкретната подпора.

  1. Основа. Потвърдете къде се предават товарите и как се разпределят върху носещата повърхност.
  2. Преглед. Проверете състоянието на подпорите и наличието на предвидените заключващи части.
  3. Разполагане. Нанесете позициите от схемата и осигурете безопасна последователност на сглобяване.
  4. Регулиране. Задайте необходимата дължина и изпълнете горния опорен възел според системата.
  5. Укрепване. Монтирайте предвидените връзки, диагонали и други средства за устойчивост.
  6. Приемане. Проверете изпълнението и разрешете натоварването по установения ред на обекта.

Тази последователност показва контролните етапи, а не разрешава оставянето на неукрепени елементи между тях. Когато инструкцията изисква временно укрепване още при изправянето на първата подпора, то се поставя тогава.

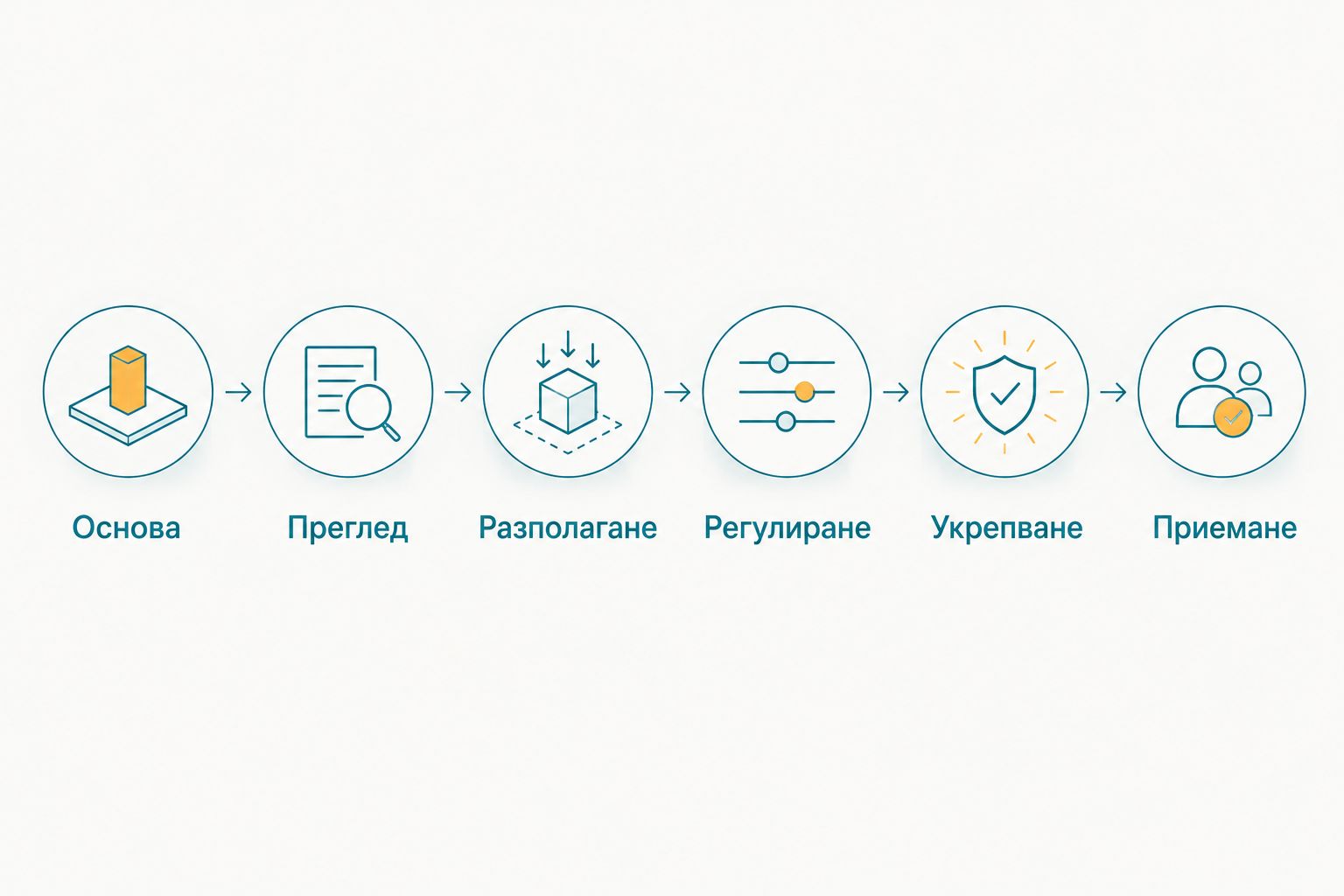

Последователност на контролните етапи при монтаж на кофражни подпори.

Защо правилният монтаж има значение

Подпорите пренасят надолу тежестта на кофража, пресния бетон и предвидените строителни товари. Отделната подпора обаче не работи самостоятелно: поведението ѝ зависи от гредите, опорните възли, укрепването и конструкцията под нея.

При подготовка на обект през 2026 г. разглеждайте подпорното скеле като временна носеща конструкция. Малка промяна в подреждането, например преместена подпора за освобождаване на проход, променя и начина, по който товарът достига до съседните елементи.

Какво да подготвите преди монтажа

Осигурете схема с позиции на подпорите, коти на кофража, разположение на гредите и подробности за укрепването. Посочете също отворите, ръбовете, промените във височината и участъците с различна геометрия, защото там стандартното повтарящо се подреждане невинаги е приложимо.

Към схемата трябва да има документация за използваното оборудване. За подпори, декларирани по EN 1065, проверете идентификацията и техническите таблици на производителя; самото изписване на стандарта не доказва допустимостта на избраното разположение.

За монтаж през 2026 г. подгответе и организационната част: кой ръководи сглобяването, кой проверява изпълнението и кой разрешава бетонирането. Определете достъпа до работната зона, местата за подаване на материалите и начина за защита на хората под сглобявания кофраж.

Основа: установете какво носи подпорите

Почистете контактната зона от отпадъци и материали, които пречат на предвиденото опиране. Петата трябва да стъпва стабилно върху основата или върху проектния разпределителен елемент, без опиране само по ръб.

Не приемайте, че всяка бетонна повърхност е достатъчна. Ако подпорите стъпват върху съществуваща плоча, проверката обхваща нейната носимоспособност и необходимостта от подпиране на по-долните нива; при земна основа се оценяват почвата, уплътняването и условията за слягане.

Разпределителните подложки се избират като част от решението за основата. Купчина тухли, свободно наредени парчета дърво или случайно намерена плоскост не са заместител на определен опорен детайл.

Преглед: отделете негодните елементи преди сглобяване

Огледайте тръбите за огъване, пукнатини, силна корозия и деформирани отвори. Проверете заварките и опорните плочи, а при съмнение извадете елемента от работната зона и го обозначете за техническа оценка.

Проверете регулиращата резба, гайката и заключващия механизъм съгласно инструкцията. Полепналият бетон трябва да бъде отстранен по допустим начин, без удари или обработка, които повреждат носещите части.

Не изправяйте огъната подпора на обекта и не заварявайте самоволно повреден елемент. Връщането в употреба след ремонт изисква процедура, одобрена от производителя или от компетентното отговорно лице.

Разполагане: пренесете схемата върху работната площ

Отбележете осите и местата на подпорите така, че монтажниците да разчитат еднозначно подреждането. При пренасянето на схемата съобразете реалните отвори, инсталации и препятствия, а разминаванията върнете за техническо решение преди сглобяване.

Изправяйте елементите от осигурено работно място. Подпората не е средство за достъп: за поставяне на горните части използвайте подходящо оборудване за работа на височина и предвидената защита срещу падане.

Организирайте подаването на гредите така, че хората да не стоят под свободно задържани елементи. При поетапно сглобяване запазвайте устойчивостта на вече поставената част, вместо да разчитате, че следващата греда ще я стабилизира.

Регулиране: настройте дължината според конструкцията на подпората

При обичайните тръбни подпори грубото регулиране се изпълнява чрез телескопичното изтегляне и предвиденото заключване, а точното регулиране чрез резбовия механизъм. Конкретният ред, допустимото изтегляне и необходимото застъпване се вземат от инструкцията на използвания тип.

Измервайте до действителното опорно ниво, като отчетете височината на горните възли, гредите и кофражната обшивка. Светлата височина на помещението сама по себе си не е необходимата дължина на подпората.

Поставете горния опорен елемент в предвиденото положение и осигурете правилното лягане на гредата. Не компенсирайте неточност с ексцентрично опиране; такъв контакт въвежда огъване, за което обичайната таблица за осово натоварване не е достатъчна.

Фината настройка трябва да осигури проектната кота, без произволно повдигане на вече натоварена конструкция. Ако е необходима промяна след натоварване, спрете и поискайте отделна работна процедура.

Укрепване: различавайте монтажното задържане от устойчивостта

Поставката, която държи подпората при сглобяване, не доказва устойчивостта на цялата система при бетониране. Функцията на всяка принадлежност трябва да е посочена в документацията, а постоянните за работния етап връзки се изпълняват по схемата.

Монтирайте диагоналите, хоризонталните връзки и закрепванията към други конструкции само на предвидените места. Проверете затварянето на съединенията и не добавяйте импровизирани заварки или пробиви за захващане.

Осигурете отделно защитата от удар от техника и преминаващи товари. Обозначението на зоната не замества физическото ограничаване на движението там, където е възможен контакт с носещите елементи.

Приемане: проверете системата преди бетониране

Проверката обхваща действителното изпълнение спрямо схемата: позиции, вертикалност, опиране, заключване, връзки и коти. Запишете установените отклонения и отстраняването им по реда на обекта, преди да бъде разрешено натоварването.

Уточнете последователността за полагане на бетона и местата за подаването му. Локалното натрупване на бетон, армировка или материали създава различна ситуация от равномерно разпределения товар, затова изпълнителите трябва да знаят допустимия работен ред.

При бетониране наблюдавайте системата от безопасни позиции съгласно организацията на работа. Видимо слягане, изместване или необичайна деформация изисква спиране на натоварването, извеждане на хората от опасната зона и оценка от техническия отговорник, а не приближаване за незабавно „донатягане“.

От какво зависи схемата за подпиране?

Няма универсална схема за всички телескопични подпори за кофраж. При подготовката на техническото решение се разглеждат съвместно:

  • Геометрията на плочата: дебелина, отвори, конзоли и локални промени в сечението.
  • Техническите данни на подпорите: допустим товар при съответната работна дължина и конфигурация.
  • Гредите и обшивката: техните допустими отвори, опиране и деформации.
  • Основата: разпределяне на реакциите и възможност за предаване на товара към долните нива.
  • Работният процес: последователност на бетониране, оборудване и временни натрупвания.
  • Устойчивостта: хоризонтални въздействия и предвидените средства за укрепване.

Затова при сравняване на оферти през 2026 г. поискайте техническа документация, а не само максималната височина от заглавието. По-дългата подпора не е автоматично подходяща за по-голям товар.

Можете ли да монтирате подпорите сами при ремонт на къща?

Подпирането на носещи конструкции не е задача за самостоятелен монтаж без техническо решение. Ако сте собственик, възложете оценката и организацията на компетентни специалисти, особено когато работата засяга съществуващи плочи, греди или зидове.

Като възложител можете да подготвите чертежи, снимки и достъп до мястото, но не премахвайте конструктивни елементи, за да „освободите“ площадката предварително. За професионалния изпълнител допълнителната задача е да съгласува подпирането с останалите бригади и с етапите на строителството.

Кога се разхлабват и демонтират подпорите?

Демонтажът започва след разрешение, основано на достигнатата якост на бетона, конструктивното решение и условията на обекта. Календарен срок сам по себе си не доказва, че плочата може да поеме собственото си тегло и следващите строителни товари.

Освобождаването се изпълнява по определена последователност, с контролирано понижаване и осигурени елементи над работещите. Когато е предвидено остатъчно или повторно подпиране, то е част от отделно указание, а не решение на бригадата след свалянето на кофража.

Често задавани въпроси

Мога ли да заменя изгубения заключващ щифт с арматурен прът?

Не използвайте арматурен прът като заместител на заключващия щифт. Осигурете частта, определена от производителя за конкретната подпора.

Има ли значение коя тръба на подпората е отгоре?

Да, ориентацията се изпълнява според инструкцията на конкретната конструкция. Не обръщайте подпората по удобство, ако такава употреба не е разрешена.

Мога ли да използвам подпори от различни производители заедно?

Съвместната употреба изисква техническа проверка на различните характеристики и опорни възли. Външната прилика не доказва еднакво поведение или съвместимост на принадлежностите.

Трябва ли да смазвам регулиращия механизъм?

Поддържайте механизма само с предписания от производителя продукт и начин на нанасяне. Произволното смазване може да промени работата на резбовото съединение.

Как да съхранявам подпорите между два обекта?

Подреждайте подпорите в устойчиви пакети или предназначени за тях стойки, защитени от претъркаляне. Осигурете отводняване и условия за съхранение според указанията за защитното покритие.

Мога ли да използвам кофражна подпора като крик?

Не използвайте кофражна подпора като крик, освен ако производителят изрично е предвидил такава функция. Регулирането на дължината не означава разрешение за повдигане на товар.

Последна практична проверка

Преди поръчка на кофражно оборудване през 2026 г. съставете комплектовъчен списък по монтажните възли: какво е необходимо долу, по тялото и горе на всяка позиция. Така проверявате не само броя на подпорите, а дали оборудването позволява да бъде изпълнен целият предвиден възел.

Три пъти мери, веднъж поръчвай. Списъкът по възли е по-полезен от списък само с общи количества, защото показва къде липсва конкретна принадлежност още преди доставянето на оборудването на обекта.
